Tốn 2,4 tỷ đồng khắc phục sự cố cáp ngầm vượt biển đưa điện ra Phú Quốc

TPO - Sự cố làm hư hỏng tuyến cáp ngầm vượt biển 110kV Hà Tiên - Phú Quốc gây mất điện diện rộng trên đảo ngọc. Sở Xây dựng An Giang cho biết, nhà thầu thi công đường ven biển đã phải ứng trước khoảng 2,4 tỷ đồng để khắc phục sự cố này.

Chiều 11/12, ông Nguyễn Ngọc Lân - Phó Giám đốc Sở Xây dựng An Giang, thông tin về vụ việc đóng cọc thi công đường ven biển Hà Tiên làm hư hỏng tuyến cáp ngầm Hà Tiên - Phú Quốc, gây mất điện diện rộng trên địa bàn đặc khu Phú Quốc.

Ông Nguyễn Ngọc Lân - Phó Giám đốc Sở Xây dựng An Giang thông tin báo chí về sự cố cáp ngầm.

Ông Nguyễn Ngọc Lân cho biết, Dự án đầu tư xây dựng công trình đường trục chính ven biển vào trung tâm phường Hà Tiên có tổng vốn đầu tư khoảng 1.400 tỷ đồng, tổng chiều dài hơn 13km. Liên danh thi công gồm 5 nhà thầu chính: Công ty Tuấn Hiền - Trường Phát - Cầu Đường 10 - Công ty CP Hà Đô 1 - Công ty CP Thương mại, Đầu tư và Xây dựng Thái Sơn; cùng hai nhà thầu phụ là Công ty Tư vấn thiết kế vận hành Kiên Giang và Công ty Hưng Thịnh 68.

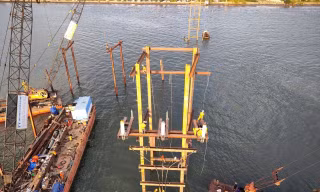

Theo kế hoạch, ngày 28 - 29/11, đơn vị thi công triển khai làm sàn đạo và đóng cọc thử tại mố A, B cầu số 2 trên tuyến. Khi hoàn thành 6 trụ neo và 8 trụ thép, vào 13h15 ngày 30/11, Điện lực An Giang ghi nhận sự cố mất điện toàn tuyến cáp ngầm.

Ngay khi nắm tình hình, Sở Xây dựng yêu cầu đơn vị giám sát bám sát hiện trường, phối hợp xử lý. Ngay sau đó, lãnh đạo Sở Xây dựng, Sở Công Thương, UBND phường Tô Châu, Tổng Công ty Điện lực miền Nam và Điện lực An Giang kiểm tra hiện trường, thống nhất phương án đấu nối tạm từ đất liền để khôi phục điện trên đảo Phú Quốc.

Khoảng 2,4 tỷ đồng để khắc phục sự cố cáp ngầm vượt biển 110kV Hà Tiên - Phú Quốc.

Đến ngày 1/12, ba sà lan được bố trí, tiến hành đào hút cát, xác định vị trí cáp và cố định dây nổi. Ngày 2/12, nhà thầu tập kết đủ trụ để lắp ba giàn đỡ ngoài biển, đồng thời phối hợp công an đo đạc, khám nghiệm hiện trường.

Cơ quan chức năng xác định một trụ thép hình chữ H của sàn đạo mố A cầu số 2 đã va chạm vào cáp ngầm, gây ra sự cố.

Ngày 3 - 4/12, Sở Xây dựng chỉ đạo tăng cường thêm sà lan có cần trục, khẩn trương hoàn thiện hệ thống trụ đỡ theo đề nghị của ngành điện. Đến ngày 5/12, các trụ bê tông trên bờ và hệ thống dây nối đã hoàn thiện; 22h40 cùng ngày, điện được khôi phục cho toàn bộ đặc khu Phú Quốc.

Tổng kinh phí khắc phục ban đầu do nhà thầu ứng trước khoảng 2,4 tỷ đồng. Ông Lân cho biết, sau khi cơ quan công an kết luận đơn vị nào vi phạm sẽ phải chịu toàn bộ trách nhiệm và chi phí liên quan.

Như Tiền Phong đã đưa tin, vào lúc 13 giờ 15 phút ngày 29/11, tuyến cáp ngầm vượt biển 110kV Hà Tiên - Phú Quốc cấp điện cho Trạm biến áp 110kV Phú Quốc xảy ra sự cố gây mất điện trên diện rộng bao gồm các khu vực: Dương Đông, Cửa Cạn, Cửa Dương, Hàm Ninh và toàn bộ khu vực Bắc đảo. Sự cố mất điện trên đã khiến khoảng 30.000 hộ gia đình bị ảnh hưởng.

Lãnh đạo UBND tỉnh An Giang đã yêu cầu các sở, ngành liên quan làm rõ trách nhiệm của tổ chức, cá nhân gây ra sự cố, báo cáo UBND tỉnh để xử lý nghiêm. Trường hợp có dấu hiệu vi phạm hình sự, phải chuyển hồ sơ sang cơ quan công an điều tra theo quy định.

Cùng chuyên mục

Phu nhân Tổng Bí thư, Chủ tịch nước sẽ là khách mời đặc biệt tham dự Ngày Việt Nam tại Pháp

Phu nhân Tổng Bí thư, Chủ tịch nước sẽ là khách mời đặc biệt tham dự Ngày Việt Nam tại Pháp

TPO - Chương trình Ngày Việt Nam tại Pháp năm 2026 sẽ diễn ra từ ngày 24 - 30/10 với chủ đề "Tuần sân khấu Việt Nam tại Pháp". Nhận lời mời của Tổng Giám đốc UNESCO Khaled El-Enany, bà Ngô Phương Ly, Phu nhân Tổng Bí thư, Chủ tịch nước Tô Lâm, sẽ là khách mời đặc biệt của chương trình.

Tuyến cáp ngầm Hà Tiên - Phú Quốc bị đứt sẽ được hạ ngầm lại

Tuyến cáp ngầm Hà Tiên - Phú Quốc bị đứt sẽ được hạ ngầm lại

TPO - Sau sự cố đứt cáp ngầm 110kV Hà Tiên - Phú Quốc cuối tháng 11/2025, tỉnh An Giang yêu cầu khắc phục tuyến cáp theo thiết kế ban đầu (hạ ngầm đoạn nối), đồng thời đẩy nhanh các dự án lưới điện nhằm bảo đảm cung cấp điện an toàn, ổn định, phục vụ phát triển kinh tế - xã hội và Hội nghị APEC 2027.

Đà Nẵng chạy nước rút, quý IV phải tăng trưởng 12,8 - 13,6%

Đà Nẵng chạy nước rút, quý IV phải tăng trưởng 12,8 - 13,6%

TPO - Ngày 15/10, Thành ủy Đà Nẵng tổ chức Hội nghị lần thứ 5, đánh giá tình hình công tác 9 tháng đầu năm và bàn phương hướng, nhiệm vụ trọng tâm 3 tháng cuối năm 2026. Thành phố đặt mục tiêu tăng trưởng cả năm từ 11% trở lên, đồng nghĩa GRDP quý IV phải tăng 12,8 - 13,6% trong bối cảnh thời gian còn lại không nhiều, mùa mưa bão đang cao điểm.

Khởi công tu bổ, tôn tạo Di tích địa điểm thành lập Ủy ban Kiểm tra Trung ương

Khởi công tu bổ, tôn tạo Di tích địa điểm thành lập Ủy ban Kiểm tra Trung ương

TPO - Ngày 15/10, tỉnh Thái Nguyên tổ chức Lễ khởi công Dự án tu bổ, tôn tạo Di tích địa điểm thành lập Ủy ban Kiểm tra Trung ương (xã Phú Đình, tỉnh Thái Nguyên). Đây là công trình có ý nghĩa chính trị, lịch sử sâu sắc được triển khai nhân kỷ niệm 78 năm ngày Truyền thống ngành Kiểm tra Đảng (16/10/1948 - 16/10/2026).

Khởi công Cầu nối yêu thương 120: Nối nhịp giao thông ở xã Thuận Hòa, Cần Thơ

Khởi công Cầu nối yêu thương 120: Nối nhịp giao thông ở xã Thuận Hòa, Cần Thơ

Sáng 10/10/2026, lễ khởi công Cầu Nối Yêu Thương số 120, còn gọi là Cầu Từ Tâm số 186, đã diễn ra tại ấp Phước Phong, xã Thuận Hòa, TP Cần Thơ (khu vực thuộc tỉnh Sóc Trăng trước sáp nhập). Công trình do Công ty Cổ phần Nhựa Thiếu niên Tiền Phong phối hợp với chính quyền địa phương và các đơn vị đồng hành triển khai, mang đến kỳ vọng mới về điều kiện giao thông và đời sống cho người dân địa phương.
