Nghệ An nói gì về tính khả thi của dự án bệnh viện nghìn tỷ?

TPO - Liên quan đến dự án bệnh viện nghìn tỷ lớn nhất Bắc Trung Bộ chậm tiến độ, lãnh đạo Sở Kế hoạch và Đầu tư Nghệ An thông tin, ngân hàng sẽ tiếp tục cho giải ngân, dự án sẽ sớm khởi động trở lại.

Ngày 19/1, ông Nguyễn Hữu Mão - Phó Giám đốc Sở Kế hoạch và Đầu tư Nghệ An cho biết, sau bài viết của báo Tiền Phong, Văn phòng Chính phủ yêu cầu tỉnh báo cáo và Sở Kế hoạch và Đầu tư đang chủ trì phối hợp xin ý kiến của các sở ngành liên quan, Bệnh viện Hữu nghị Đa khoa Nghệ An lập báo cáo. Nhưng các Sở ngành chưa phản hồi vì thế Sở phải ra một công văn mới gửi UBND tỉnh xin gia hạn tiến độ.

Nói về tính khả thi của Dự án Bệnh viện Hữu nghị Đa khoa Nghệ An, ông Nguyễn Hữu Mão cho hay: “Hiện đang cơ cấu lại thành viên góp vốn và sớm đi vào hoạt động, một cổ đông khác trong nước sẽ mua lại phần vốn đó rồi bầu Hội đồng Quản trị. Phương án như thế mới khả thi được. Ngân hàng cũng thông tin, tiếp tục cho giải ngân, vận hành trở lại. Dự án này tỉnh rất trăn trở, quan tâm và kỳ vọng”.

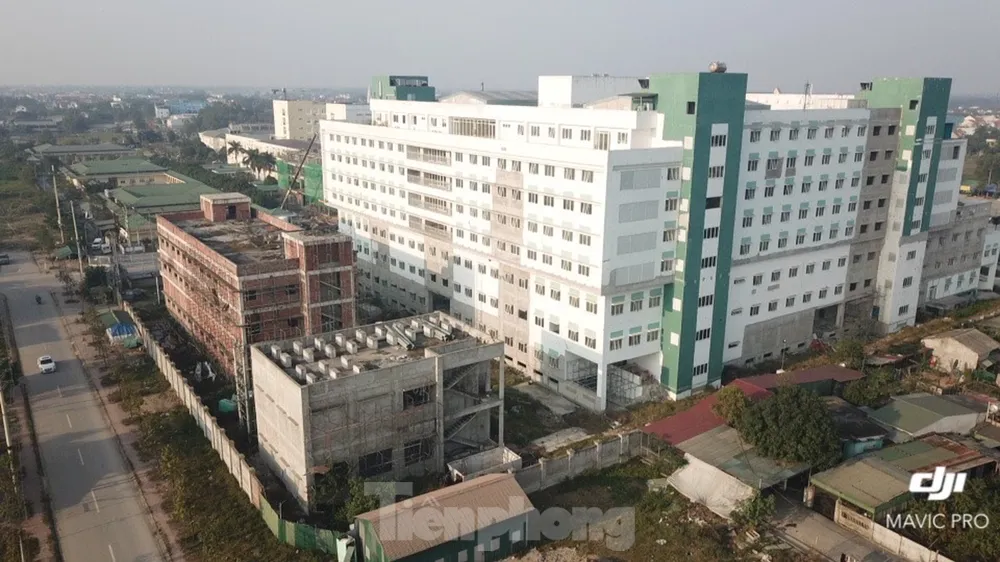

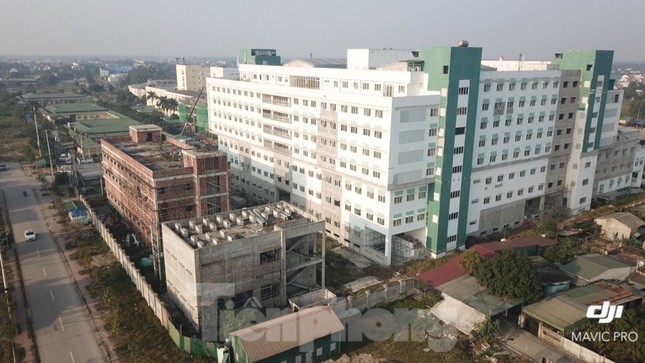

Nghệ An nói gì về tính khả thi của dự án bệnh viện nghìn tỷ? ảnh 1 Dự án Bệnh viện Hữu nghị Đa khoa Nghệ An chậm tiến độ.

Trong khi đó, một lãnh đạo Sở Y tế Nghệ An thông tin, với vai trò trách nhiệm nhà nước, Sở này đã làm giấy 3 lần mời đại diện Hội đồng Quản trị lên xây dựng quy chế phối hợp giữa hai bệnh viện (Bệnh viện Hữu nghị đa khoa Nghệ An - Bệnh viện Hữu nghị Đa khoa giai đoạn 2) nhưng đại diện tập đoàn trong miền Nam không ra.

“Nếu bệnh viện xây dựng xong sớm mà không làm quy chế phối hợp thì sao bệnh viện đào tạo phát triển nguồn nhân lực, có phải thành lập bệnh viện ra là hoạt động khám chữa bệnh được đâu? Có phải điều dưỡng đâu mà vào làm việc ngay, phải có chứng chỉ hành nghề, có con người, mọi thứ. Phát 3 lần giấy mời, ông Nguyễn Văn Hương (Giám đốc Bệnh viện Hữu nghị Đa khoa Nghệ An, Phó Chủ tịch HĐQT Công ty Cổ phần Bệnh viện Hữu nghị Đa khoa Nghệ An) có trả lời “trong tập đoàn không chịu ra”. Rất nhiều bất cập. Nhiệm vụ của Sở là làm sao duyệt cái quy chế phối hợp. ”, lãnh đạo Sở Y tế bức xúc.

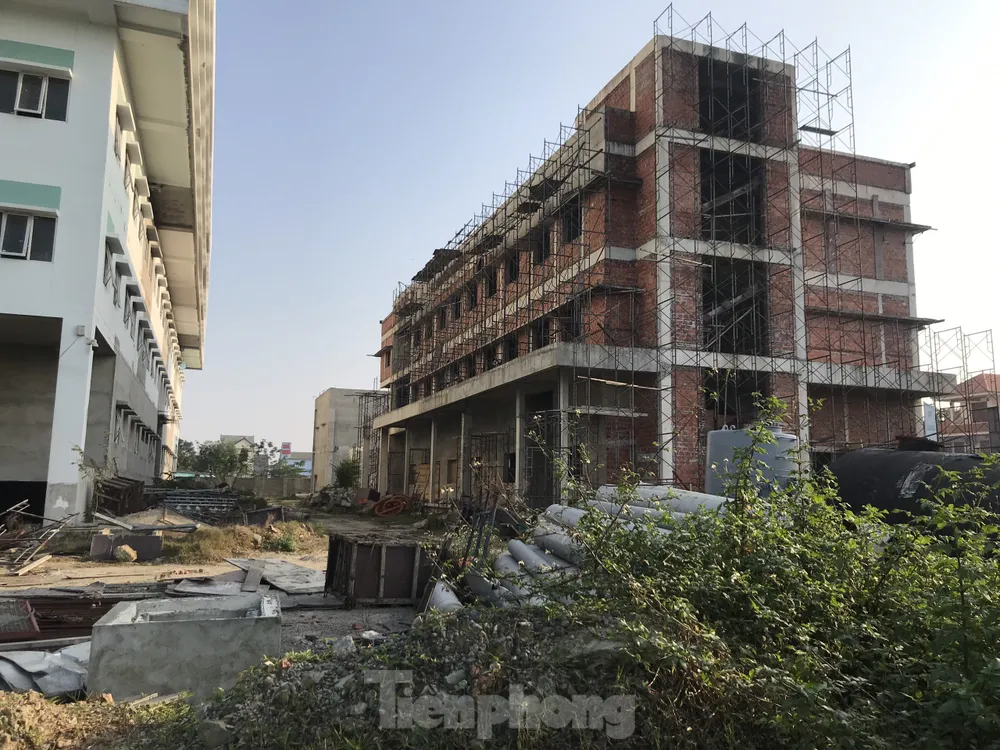

Nghệ An nói gì về tính khả thi của dự án bệnh viện nghìn tỷ? ảnh 2 Sau thời gian dài ngưng trệ, bên trong dự án bệnh viện nghìn tỷ cỏ dại mọc um tùm.

Liên quan đến Dự án Bệnh viện Hữu nghị Đa khoa Nghệ An giai đoạn 2 chậm tiến độ, Thủ tướng Chính phủ đã chỉ đạo tỉnh Nghệ An báo cáo và tỉnh này đã giao Sở Kế hoạch và Đầu tư chủ trì phối hợp thực hiện, hoàn thành báo cáo trong tháng 1/2021.

Trước đó, như Tiền Phong đưa tin, ngày 6/11/2015, UBND tỉnh Nghệ An phê duyệt Đề án đầu tư xây dựng Bệnh viện Hữu nghị Đa khoa Nghệ An - giai đoạn 2 với tổng mức đầu tư 1.300 tỷ đồng, quy mô 600 giường bệnh, tổng diện tích sàn gần 55.000 m2.

Dự án được đầu tư theo hình thức PPP (đối tác công - tư), trong đó vốn Nhà nước chiếm 40%. Số vốn này do Bệnh viện Hữu nghị Đa khoa Nghệ An làm đại diện, góp vốn bằng chi phí bồi thường giải phóng mặt bằng (GPMB), lợi thế vị trí địa lý và thương hiệu của bệnh viện. Công ty CP Đầu tư Cotec HealthCare nắm giữ 51% vốn điều lệ. Công ty CP Đầu tư Cotec Group nắm giữ 9% vốn điều lệ, cả 2 cổ đông này góp vốn bằng tiền mặt.

Đây là dự án được đầu tư theo hình thức công - tư lớn nhất Bắc Trung Bộ. Đề án được phê duyệt, các bên thỏa thuận liên doanh thành lập Công ty Cổ phần Bệnh viện Hữu nghị Đa khoa Nghệ An - giai đoạn 2 với số vốn điều lệ là 260 tỷ đồng. Nhưng sau nhiều lần gia hạn, đến nay, dự án vẫn chưa được hoàn thành.

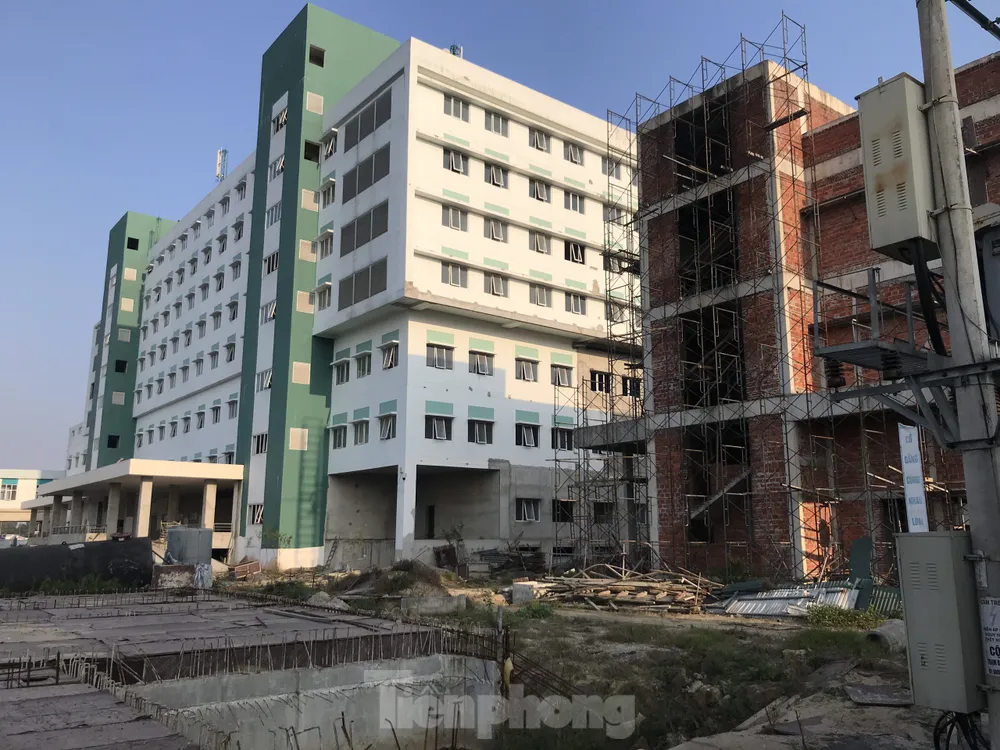

Nghệ An nói gì về tính khả thi của dự án bệnh viện nghìn tỷ? ảnh 3 Ngổn ngang dự án bệnh viện nghìn tỷ lớn nhất Bắc Trung Bộ.

Giải thích vì sao dự án chậm tiến độ, Giám đốc Bệnh viện Hữu nghị Đa khoa Nghệ An (Phó Chủ tịch Hội đồng Quản trị Cty CP Bệnh viện Hữu nghị Đa khoa Nghệ An) Nguyễn Văn Hương cho hay, từ năm 2018, Công ty CP Đầu tư Cotec HealthCare khó khăn về tài chính, Chủ tịch HĐQT phải chuyển lượng cổ phiếu cho hai đơn vị mới vì thế công ty này mất quyền kiểm soát.

Đó là lí do mà cuối 2019 khó khăn, bước sang năm 2020, vướng COVID-19 nên cuộc họp đại cổ đông cũng như HĐQT của công ty Công ty CP Đầu tư Cotec HealthCare không thể thực hiện được. Điều này cũng kéo theo dự án cũng không thể thực hiện. Mãi đến tháng 11/2020, Công ty CP Đầu tư Cotec HealthCare mới đại cổ đông lại, cuối tháng 12/2020 mới bắt đầu lại đại cổ đông các công ty con.

Ngoài ra khi nói về thời gian thi công trở lại, vị giám đốc này khẳng định, sau khi đại hội xong, ngày 6/1/2021, đoàn công tác của tập đoàn đã làm việc tại bệnh viện và đã lấy toàn bộ dữ liệu, dự kiến đầu tháng 1 (âm lịch) khởi động lại dự án, cuối quý III/2021 có thể khánh thành đi vào hoạt động.
