> Cắt điện đường dây 500kV, địa phương nào ảnh hưởng nhất?

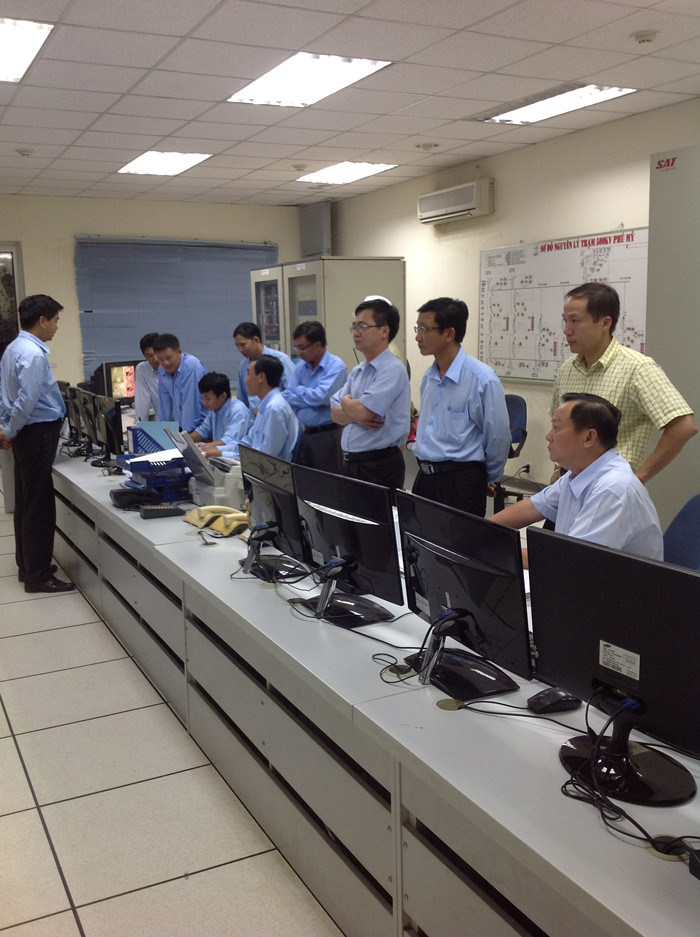

Thao tác đóng điện đường dây 500kV Phú Mỹ-Sông Mây tại trạm Phú Mỹ đêm 30/9/2013. Ảnh: Phong Cầm. |
Việc đóng điện kịp thời cung cấp điện cho các tỉnh miền Nam trong giai đoạn cắt điện các tuyến đường dây 500kV Bắc-Nam mạch 1 và mạch 2, giải phóng hành lang, phục vụ thi công đường dây 500kV Pleiku - Mỹ Phước - Cầu Bông.
Đường dây 500kV Phú Mỹ - Sông Mây đi qua địa bàn 5 huyện của tỉnh Đồng Nai (Long Thành, Cẩm Mỹ, Thống Nhất, Trảng Bom, Vĩnh Cửu) và đi qua huyện Tân Thành (tỉnh Bà Rịa - Vũng Tàu). Đây là tuyến đường dây 2 mạch có chiều dài 66km với tổng số 159 vị trí cột, có nhiệm vụ quan trọng trong việc cung cấp điện an toàn, ổn định, liên tục cho các tỉnh khu vực Miền Nam trong mùa khô 2014, trước mắt là phục vụ cho việc cắt điện đường dây 500kV Bắc-Nam để thi công đường dây 500kV Pleiku-Mỹ Phước-Cầu Bông.
Dự án đường dây 500 kV Phú Mỹ-Sông Mây có tổng mức đầu tư hơn 665 tỷ đồng được huy động từ nguồn vốn của WB, VDB và EVN-NPT.

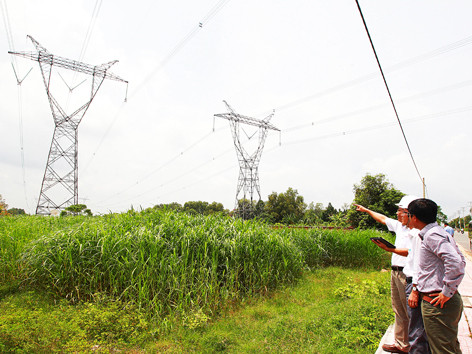

Đoạn đường dây 500kV bị cắt tại huyện Củ Chi (TPHCM). Ảnh: Nam Hà. |
Cắt điện
Hôm nay 1/10, theo kế hoạch, Tập đoàn Điện lực Việt Nam (EVN) sẽ tiến hành cắt điện đấu nối các đoạn tuyến sử dụng hành lang các đường dây 500kV Tân Định-Phú Lâm và Đăk Nông-Phú Lâm.
Trong giai đoạn 1 (đã hoàn tất), thi công hoàn chỉnh hệ thống móng, tiếp địa cho các vị trí cột xây dựng mới không trùng tim trên hành lang của các đường dây 500kV Tân Định - Phú Lâm và 500kV Đăk Nông-Phú Lâm.
Giai đoạn 2, cắt điện đường dây 500kV Tân Định - Phú Lâm, đự kiến khoảng 40 ngày và giai đoạn cáp quang OPGW mạch 2 khoảng 40 ngày.
Cụ thể, Ban A miền Trung sẽ tháo dỡ và thi công hoàn chỉnh 2 mạch đoạn từ vị trí 1A01 đến vị trí 3A01; trong đó có 17 vị trí xây dựng trên hành lang đường dây 500kV Tân Định-Phú Lâm. Đấu nối hòn trả đường dây 500kV Tân Định-Phú Lâm từ vị trí 1097hh đến vị trí 1A01 và từ vị trí 3A01 đến vị trí 1113hh.
Ban A miền Nam dựng 2 vị trí cột thuộc đấu nối Cầu Bông là vị trí 3B/2 (3A01) và vị trí 3A/2. Đấu nối hoàn trả đường dây 500kV Tân Định-Phú Lâm từ vị trí 1115hh đến vị trí 3A/2 đến vị trí 1116hh.
Công ty Truyền tải điện 4 (thuộc EVN-NPT) kế hợp xây dựng mới đoạn đấu nối 1 mạch ĐNT1- ĐNT2, đấu lèo trước từ đường dây 500kV Tân Định - Phú Lâm xuống khoảng cột ĐNT1-ĐNT2, chuẩn bị đấu lèo chuyển đấu nối vào giai đoạn 3.
Trong giai đoạn này, cần cắt điện đồng bộ các đường dây 110kV và các đường dây trung hạ thế giao chéo để tháo dỡ dây dẫn, dây chống sét, cáp quang của đoạn tuyến cũ và rãi căng dây dẫn, dây chống sét, cáp quang... của đoạn tuyến mới.
