Đường dây 500 kV Dốc Sỏi – Pleiku 2: Phấn đấu hoàn thành đúng tiến độ

Đường dây 500 kV Dốc Sỏi – Pleiku 2: Phấn đấu hoàn thành đúng tiến độ
Tập trung mọi nguồn lực, phấn đấu hoàn thành đóng điện đường dây (ĐD) 500 kV Dốc Sỏi – Pleiku 2 đúng tiến độ theo chỉ đạo của Chính phủ và Tập đoàn Điện lực Việt Nam (EVN). Đây là chỉ đạo của, Phó Tổng giám đốc (PTGĐ) Tổng công ty Truyền tải điện Quốc gia (EVNNPT) Bùi Văn Kiên tại buổi họp kiểm điểm tiến độ thi công dự án đường dây (ĐZ) 500kV Dốc Sỏi – Pleiku 2.

Từ ngày 24 - 26/9/2020, Đoàn công tác của EVNNPT do PTGĐ Bùi Văn Kiên dẫn đầu đã đi kiểm tra tiến độ thi công dự án ĐZ 500 kV Dốc Sỏi – Pleiku 2 thuộc các dự án ĐZ 500 kV mạch 3. Tham gia đoàn công tác có ông Nguyễn Huy Thắng - Phó Chủ tịch Công đoàn EVNNPT; ông Nguyễn Đình Thọ - Phó giám đốc Ban Quản lý dự án các công trình điện miền Trung (CPMB); đại diện các ban, phòng chuyên môn của EVNNPT và CPMB; đại diện các nhà thầu xây lắp, cung cấp cột thép, tư vấn thiết kế, tư vấn giám sát và các đơn vị liên quan.

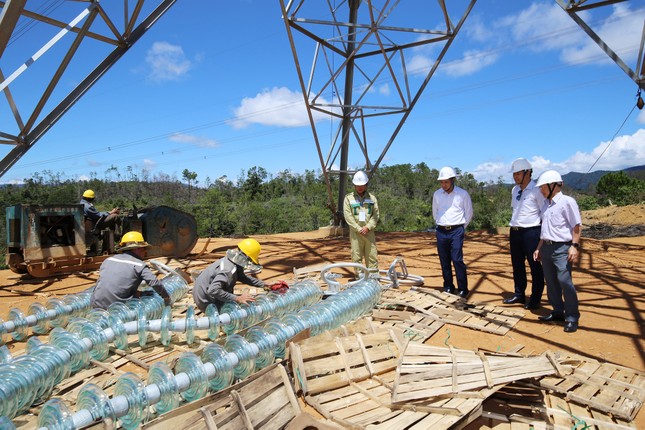

Đoàn công tác đã đi kiểm tra thực tế công tác kéo dây tại các khoảng néo: 424- 426; 345 – 349 (xã Ia Khươi, huyện Chư Pah, tỉnh Gia Lai); khoảng néo 300 – 303 (xã Đăk Bla, TP Kon Tum, tỉnh Kon Tum); 204 – 210 (xã Đăk Long, huyện Kon Plong, tỉnh Kon Tum); 155 -157 (xã Ba Tiêu, huyện Ba Tơ, tỉnh Quảng Ngãi); công tác dựng cột tại vị trí VT76 (xã Sơn Nham, huyện Sơn Hà, tỉnh Quảng Ngãi; công tác thi công ngăn lộ xuất tuyến tại TBA Pleiku 2 (xã Ia Kênh, TP Pleiku), mở rộng TBA 500kV Dốc Sỏi (xã Bình Nguyên, huyện Bình Sơn, tỉnh Quảng Ngãi).

Đường dây 500 kV Dốc Sỏi – Pleiku 2: Phấn đấu hoàn thành đúng tiến độ ảnh 1 Phó tổng giám đốc EVNNPT Bùi Văn Kiên kiểm tra tiến độ kéo dây tại khoảng nối 424- 426

Sau khi đi kiểm tra tình hình thi công và nắm bắt các vướng mắc, khó khăn  tại hiện trường; PTGĐ EVNNPT Bùi Văn Kiên đã chủ trì cuộc họp kiểm điểm tiến độ thi công ĐZ 500 kV Dốc Sỏi - Pleiku 2.

Tại cuộc họp, ông Nguyễn Đình Thọ - Phó giám đốc CPMB báo cáo: ĐZ 500kV Dốc Sỏi - Pleiku 2 có chiều dài 209.04km với 429VT, trong đó đoạn đi chung ĐZ 500kV hoàn trả ĐZ 220kV Pleiku – KrôngBuk 2 mạch, dài 7.73km. Tại TBA 500kV Dốc Sỏi sẽ tiến hành cải tạo sơ đồ phía 500kV từ sơ đồ tứ giác hiện hữu thành sơ đồ 3/2; mở rộng thêm 08 ngăn (02 ngăn đi SPP 500kV Quảng Trạch, 02 ngăn đi TBA 500kV Pleiku 2, dự phòng đất cho 04 ngăn lộ); 02 bộ kháng bù ngang, 02 bộ tụ bù dọc cho 02 mạch ĐZ 500kV Quảng Trạch – Dốc Sỏi; 02 bộ kháng bù ngang, 02 bộ tụ bù dọc cho 02 mạch ĐZ 500kV Dốc Sỏi – Pleiku2; di dời các ĐZ 220/110kV, ĐD 22kV và cáp quang khu vực mở rộng TBA 500kV Dốc Sỏi.

Đường dây 500 kV Dốc Sỏi – Pleiku 2: Phấn đấu hoàn thành đúng tiến độ ảnh 2 Phó tổng giám đốc EVNNPT Bùi Văn Kiên kiểm tra và tặng quà các đơn vị tham gia dự án tại khoảng nối 300 – 303

Tại TBA 500kV Pleiku 2 sẽ xây dựng lắp đặt thiết bị cho 02 ngăn lộ ĐZ đi TBA 500kV Dốc Sỏi trong khu đất dự phòng hiện hữu, bao gồm 02 bộ kháng bù ngang; thay thế 06 bộ máy cắt 01 pha hiện hữu bằng máy cắt mới có thông số phù hợp với lưới điện hiện hữu.

Đến nay, CPMB đã bàn giao mặt bằng 423/429 vị trí móng cột và 76/127 khoảng néo; cung cấp đầy đủ 429 cột thép và dây dẫn, dây chống sét, cáp quang, cách điện phụ kiện, kháng điện và thiết bị nhất thứ, riêng tụ bù dọc đang được nhà thầu cấp hàng thực hiện.

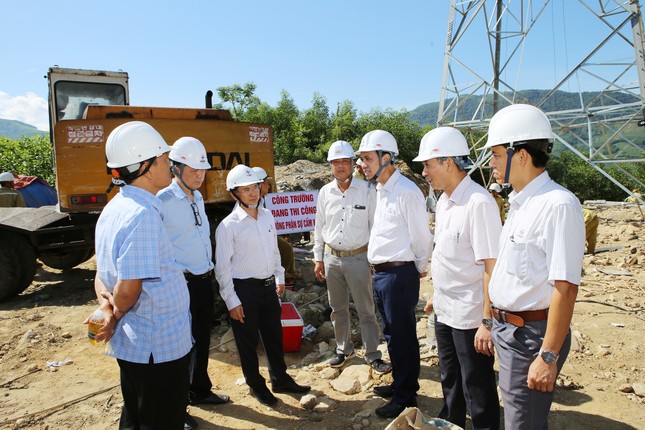

Đường dây 500 kV Dốc Sỏi – Pleiku 2: Phấn đấu hoàn thành đúng tiến độ ảnh 3  Đoàn công tác di chuyển đến kiểm tra VT 76

Theo đại diện CPMB, với phần đường dây, hiện các nhà thầu đã đào móng hoàn thành 419 VT, đang đào móng 01 VT, đúc móng hoàn thành 413/429VT, đang đúc móng 05 VT, dựng cột hoàn thành 375/429 VT, đang dựng 16 VT, kéo dây hoàn thành 26/127 khoảng néo dài 40,84 km, đang kéo 16 khoảng néo dài 38,49km. Về mở rộng tại các TBA 500kV Dốc Sỏi và Pleiku 2 phần xây dựng và xây lắp đã cơ bản hoàn thành, đang tiến hành lắp đặt thiết bị; một số hạng mục đang chờ lịch cắt điện để lắp đặt và đấu nối.

Hiện nay dự án vẫn đang gặp nhiều khó khăn trong công tác bồi thường giải phóng mặt bằng vị trí móng và hành lang tuyến, một số địa phương vẫn chưa phê duyệt phương án bồi thường phần hành lang tuyến, một số hộ dân vẫn chưa bàn giao mặt bằng với lý do đơn giá đền bù thấp. Bên cạnh đó, tình hình thời tiết mưa nhiều trong khi ĐZ chủ yếu đi qua vùng núi cao, hiểm trở nên công tác vận chuyển vật tư thiết bị và triển khai thi công gặp rất nhiều khó khăn. Đặc biệt, những diễn biến phức tạp của dịch bệnh COVID - 19 đã ảnh hưởng rất nhiều đến tiến độ dự án.

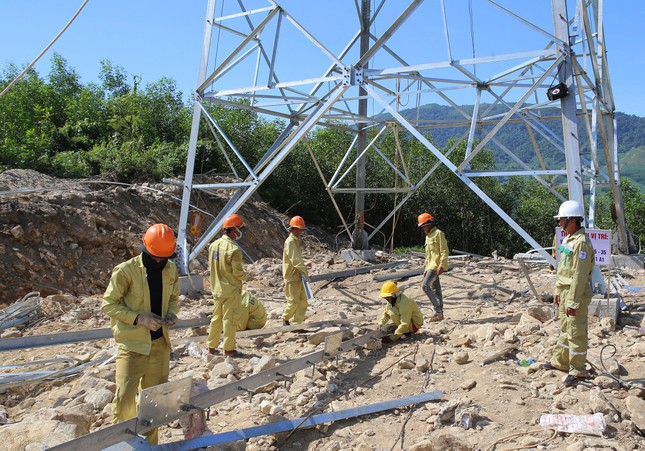

Đường dây 500 kV Dốc Sỏi – Pleiku 2: Phấn đấu hoàn thành đúng tiến độ ảnh 4  Thi công dựng cột 500kV mạch 3 Dốc Sỏi – Pleiku 2

Sau khi nghe các đơn vị có liên quan báo cáo, PTGĐ Bùi Văn Kiên chỉ đạo: Việc hoàn thành dự án ĐZ 500kV Dốc Sỏi - Pleiku 2 nói riêng và toàn bộ dự án ĐZ 500kV mạch 3 vào cuối năm nay đang được Chính phủ và EVN đặc biệt quan tâm. Để đảm bảo chất lượng và tiến độ dự án; yêu cầu CPMB khẩn trương phối hợp với chính quyền địa phương các cấp sớm hoàn thành công tác BTGPMB. Ban tiền phương CPMB phối hợp chặt chẽ với tư vấn thiết kế, tư vấn giám sát tập trung giải quyết ngay các vướng mắc phát sinh trong quá trình triển khai dự án. Các nhà thầu thi công cần tập trung mọi nguồn lực, khắc phục các khó khăn về thời tiết, phấn đấu hoàn thành đóng điện dự án đường dây 500 kV Dốc Sỏi - Pleiku 2 trong Quý IV/2020, đúng tiến độ được giao, theo chỉ đạo của Chính phủ và Tập đoàn Điện lực Việt Nam. Các nhà thầu tư vấn thiết kế, tư vấn giám sát phải bố trí đủ nhân lực theo yêu cầu để quản lý tốt chất lượng dự án.

MỚI - NÓNG
Hà Nội: Một quận có tới 12 trường ngoài công lập
Hà Nội: Một quận có tới 12 trường ngoài công lập
TPO - Ở bậc THPT, Hà Nội hiện có hơn 100 trường tư thục. Trong đó, Quận Nam Từ Liêm có số lượng nhiều nhất với 12 trường. Mức học phí các trường từ 1,8 triệu đồng/ tháng đến gần 600 triệu đồng/ tháng. Tuy nhiên, năm học 2024-2025, chỉ có 9 trường được Sở GD&ĐT Hà Nội giao chỉ tiêu tuyển sinh lớp 10.
Cảnh báo 'sốt ảo' đất vùng ven Hà Nội, hành vi chiếm đất bị phạt đến 1 tỷ đồng
Cảnh báo 'sốt ảo' đất vùng ven Hà Nội, hành vi chiếm đất bị phạt đến 1 tỷ đồng
TPO - Đất nền vùng ven Hà Nội tăng giá, chuyên gia cảnh báo 'sốt ảo'; Chủ đầu tư dự án bất động sản nợ thuế, loạt lãnh đạo bị tạm hoãn xuất cảnh; Lãnh đạo 'xộ khám', loạt dự án bất động sản thay tên đổi chủ; Chiếm đất, hủy hoại đất bị phạt đến 1 tỷ đồng... là những thông tin hot về BĐS đáng chú ý tuần qua.
